Novou možností v reportu Vytížení týmu (plánování kapacit) je možnost nechat si přepočítávat kapacity týmu podle změn hodnot Progresu úkolů.

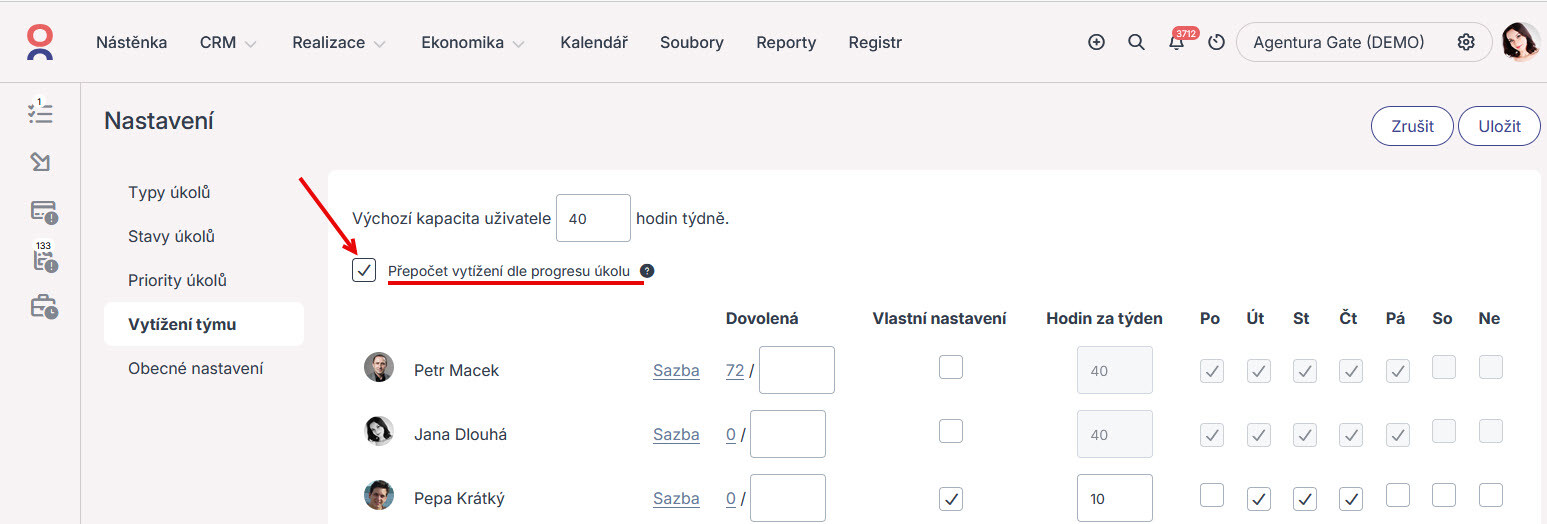

Tato funkce je volitelná a ve výchozím stavu vypnutá. Nastavit ji můžete v sekci Nastavení vytížení týmu. Pokud tedy budete mít aktivní "Přepočet vytížení dle progresu úkolu", systém přepočítá zbývající hodiny na úkolu dle hodnoty pole Progres a distribuce potřebné kapacity bude upravena od data poslední změny hodnoty Progres.

Pojďme si to ukázat na praktickém příkladu:
Úkol má trvání 10 pracovních dní s rozpočtem 10 hodin, úkol se rozpočítá na 1 hodinu každý den. Šestý den nastavím progres na 80 %, tedy na poslední čtyři pracovní dny zbývá jen 20 % (což jsou 2 hodiny). Tedy 1.-6. den se vyčerpalo 80 % (8 hodin) a na zbývající čtyři pracovní dny zbývají 2 hodiny, tedy 0,5 hodiny na každý ze zbývajících dnů.

Stav před změnou hodnoty Progress

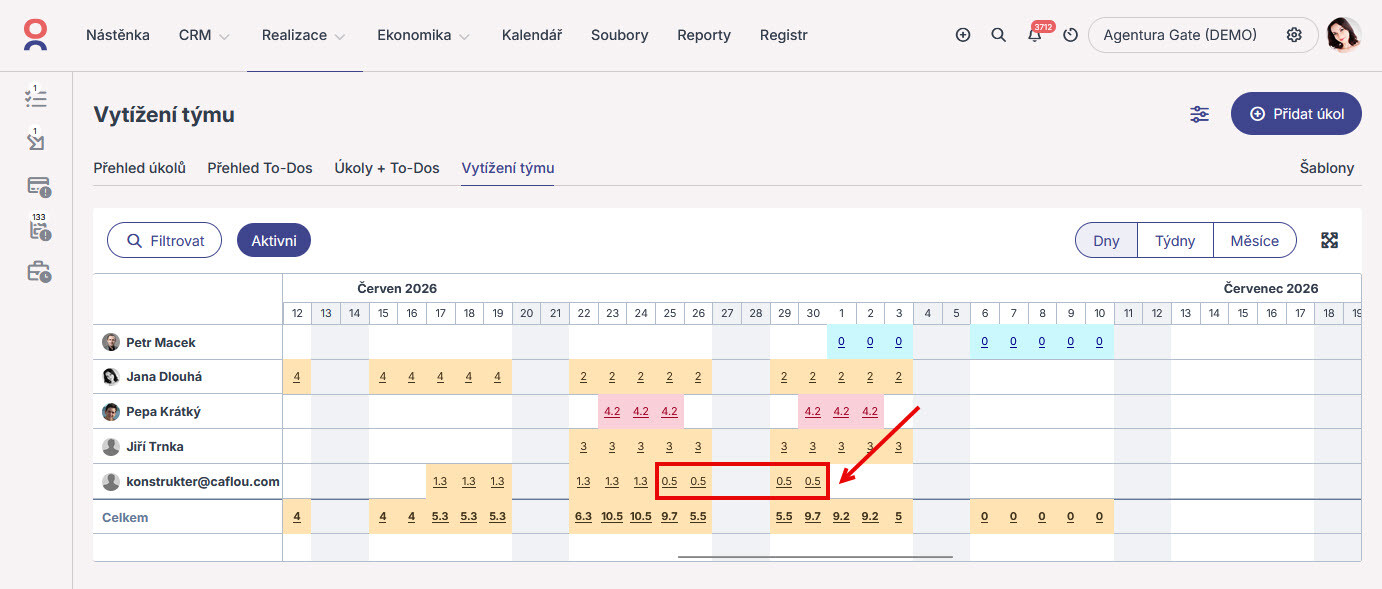

Stav po změně hodnoty Progres
